Projekt Fabrik Cuxhaven

Ausführungsjahr: 2015 und 2016

Sektor: Gebäude

Verfahren: PMT, DYNIV-Säulen®

Baugrundeigenschaften: Spülfeld, Sande, Klei

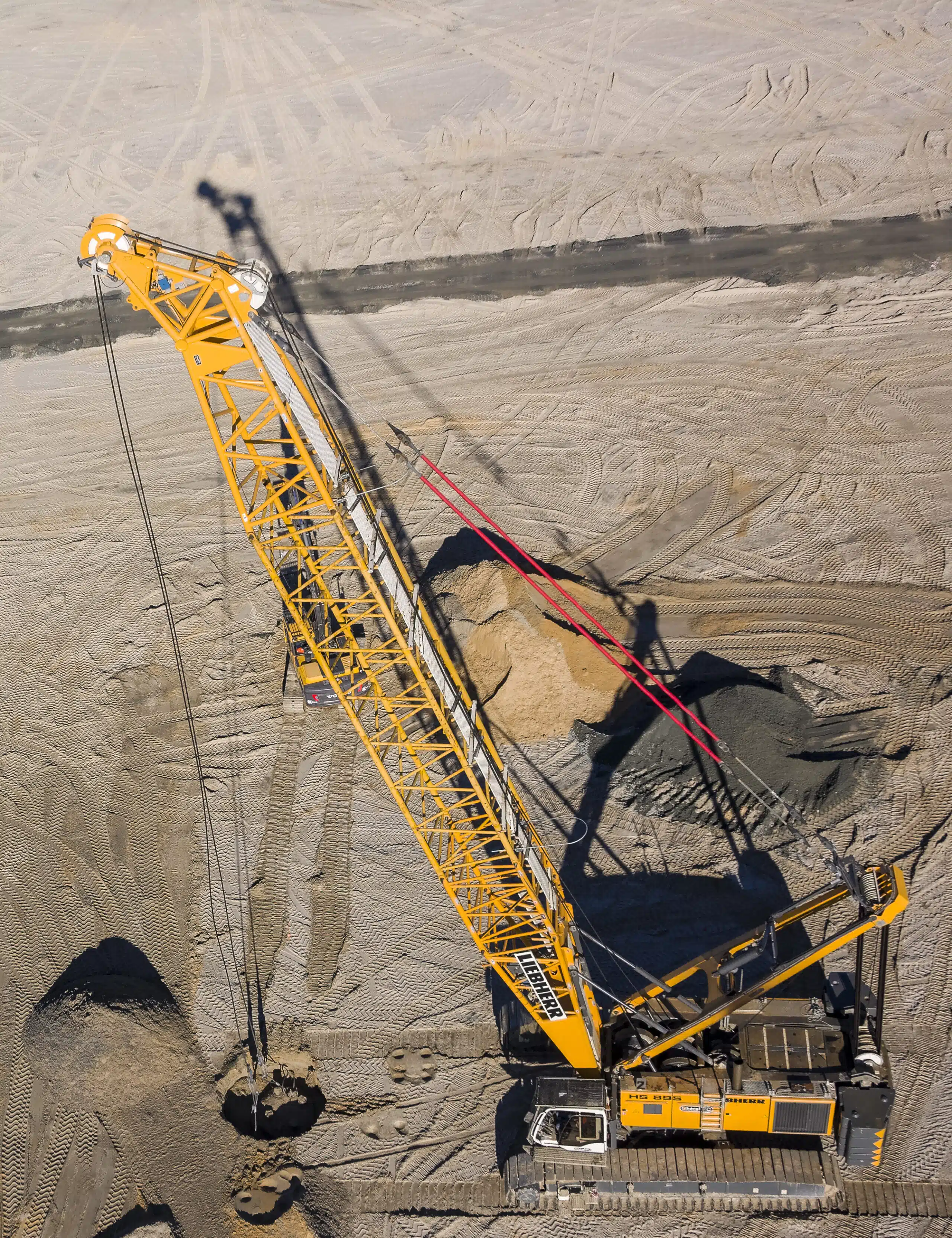

Besonderheiten: Ausführung der DYNIV®-Technologie mit 5 Seilbaggern

Für den Bau einer Fertigungsstätte samt Zwischenlagerflächen für Offshore-Windturbinen in Cuxhaven wurde ein Spülfeld an der Elbmündung angelegt, um den direkten Versand der gefertigten Komponenten auf dem Wasserweg zu ermöglichen. Diese strategische Lage brachte jedoch geotechnische Herausforderungen mit sich, insbesondere durch eine weiche und variierende Kleischicht im tide-beeinflussten Bereich. Ohne entsprechende Bodenverbesserung hätte diese zu große Setzungsdifferenzen führen können, wodurch die Nutzbarkeit des gesamten Areals gefährdet worden wäre.

Während der Ausschreibungsphase wurden umfassende Voruntersuchungen durchgeführt. Die Bohrungen und Drucksondierungen zeigten eine 3 bis 4 Meter mächtige Schicht aus aufgeschüttetem Sand, die von einer weichen Kleischicht unterlagert waren. Unterhalb dieser Kleischicht standen natürliche, schluffige Sande mit einer mittleren bis dichten Lagerungsdichte an. Die abzutragenden Bauwerkslasten waren mit 130 kPa und 250 kPa vergleichsweise hoch. Die zulässige Setzung wurde auf weniger als 3 cm Gesamtsetzung begrenzt.

Um den geotechnischen Herausforderungen zu begegnen und die Setzungen zu begrenzen, wurde die dynamische Intensivverdichtung (DYNIV®) ausgeführt. Dabei wurde Sand durch die Fallgewichte eingeschlagen und die Kleischicht durchdrungen. Der Verdichtungserfolg wurde mittels Pressiometrie und Drucksondierungen nachgewiesen.

Die Wahl des Verfahrens erwies sich als richtig, da die Produktion auch bei den winterlichen Temperaturen von – 5 °C und Windgeschwindigkeiten von bis zu 65 km/h fortgesetzt werden konnte. Durch den Einsatz von bis zu fünf Seilbaggern konnte die gesamte Fläche von 130.000 m² eine Woche vor dem angedachten Fertigstellungstermin an den Bauherrn übergeben werden.  Die Anwendung der DYNIV®-Technologie führte zur erfolgreichen Stabilisierung des Baugrunds und ermöglichte die Grundlage für den Bau der Windkraftturbinenfabrik.
